La centrale solaire des Aix-d’Angillon est située sur la commune du même nom dans le département du Cher, en région Centre-Val de Loire. Elle sera implantée sur un ancien site de stockage de déchets de travaux fermé depuis 1983.
Elle est entrée en construction en février 2026 et la mise en service est prévue en décembre 2026. D’une surface de 15 hectares, la production annuelle de cette centrale photovoltaïque, estimée à plus de 4 500 MWh, permettra d’économiser plus de 2 200 tonnes de CO2 par an et d’alimenter en électricité verte les besoins de plus de 2 000 personnes chaque année.
Caractéristiques techniques
Mise en service : 2026
Surface : 15 ha
Nature du sol : site dégradé
Durée du chantier : 1 an
La production estimée du parc
3,9 MW
puissance installée
4 500 MWh
production annuelle estimée*
2 000
personnes alimentées par an*
2 200
tonnes CO2 évitées par an*
*Données prévisionnelles
MW : Mégawatt | Nombre de personnes alimentées : en considérant 2 223 kWh/personne/an ( chauffage compris) – Source : data.gouv.fr | Tonnes de CO2 évitées : 489 g CO2/kWh évités pour l’éolien et le solaire en comparaison avec le mix énergétique européen – Source : RTE
Implantation de la centrale
Étapes de chantier
Février – Mars 2026 : terrassement

Mars – mai 2026 : réalisation des fondations

Mai – Août 2026 : pose des structures et panneaux

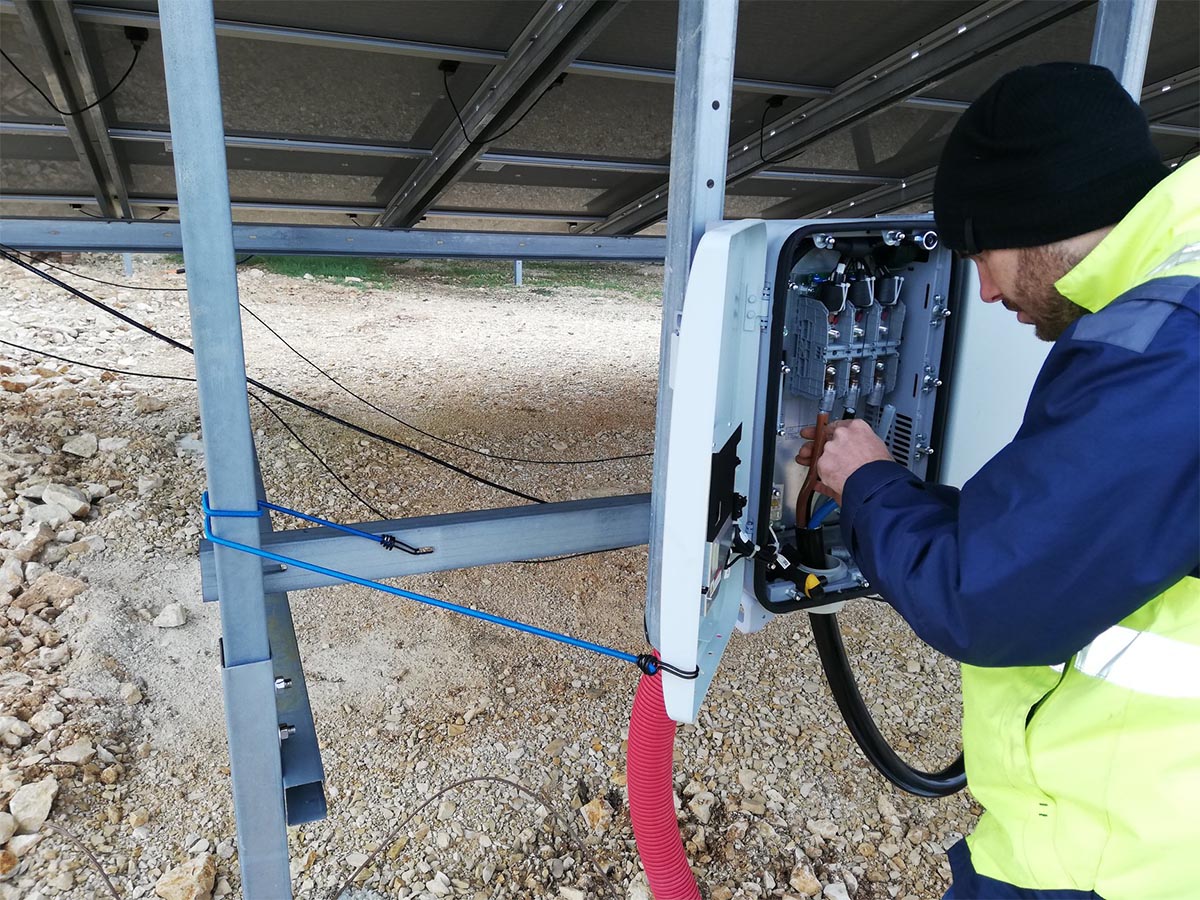

Septembre – Novembre 2026 : raccordement électrique

Décembre 2026 : Mise en service de la centrale solaire
